43小时抢修记 | 永鑫成功处置重庆建峰一化合成氨装置关键设备故障

永鑫建设 2025/09/17 0
  • 抢修现场3
  • 抢修现场1
  • 抢修现场2
  • 抢修现场4

PHOTO(1/4)

       2025年9月10日下午,重庆建峰一化合成氨装置突然响起警报,系统运行面临严峻挑战。根据DCS监测数据,锅炉给水预热器100E11出现了显著的温度波动,导致加热效率急剧下降,接近临界水平。经红外成像确认,设备管束发生内漏,必须立即抢修,否则将严重威胁低变催化剂安全,甚至导致装置全线停车。
      作为建峰化工长期且可靠的合作伙伴,永鑫公司在接到紧急求助后迅速响应,随即从各地项目火速抽调精干力量,组建抢修突击队,由永鑫公司所属安装公司党支部委员、副经理李文江同志带队,突击队携带专业装备连夜奔赴重庆建峰现场。

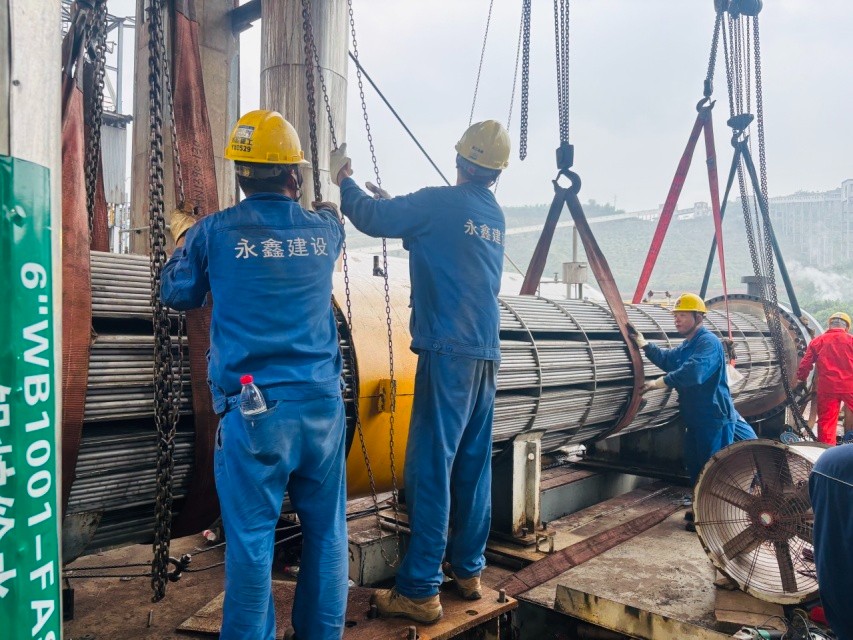

      9月11日中午,抢修突击队抵达后即刻投入抢修工作。本次抢修的核心设备——预热器管束组长11米、重29吨,检修空间极为狭窄,大型机械无法开展作业,只能依靠手动葫芦组与辅助导轨进行抽芯和安装,每一步操作都需精准配合、分秒必争。
一场与时间赛跑的攻坚战役全面展开:
      9月11日14:00,全员完成安全培训后,迅速进入现场布置机具。党员同志精准协调,为高效抢修做好扎实准备。

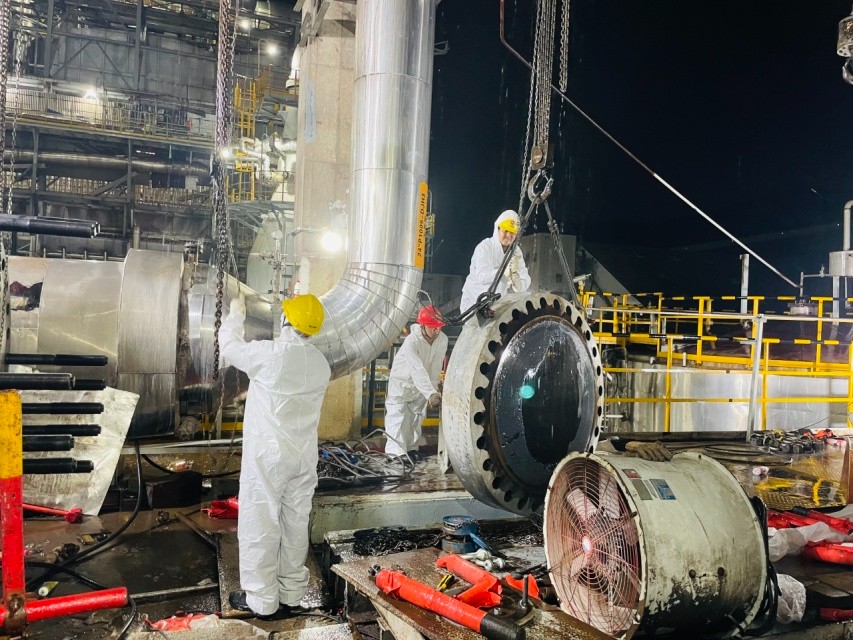

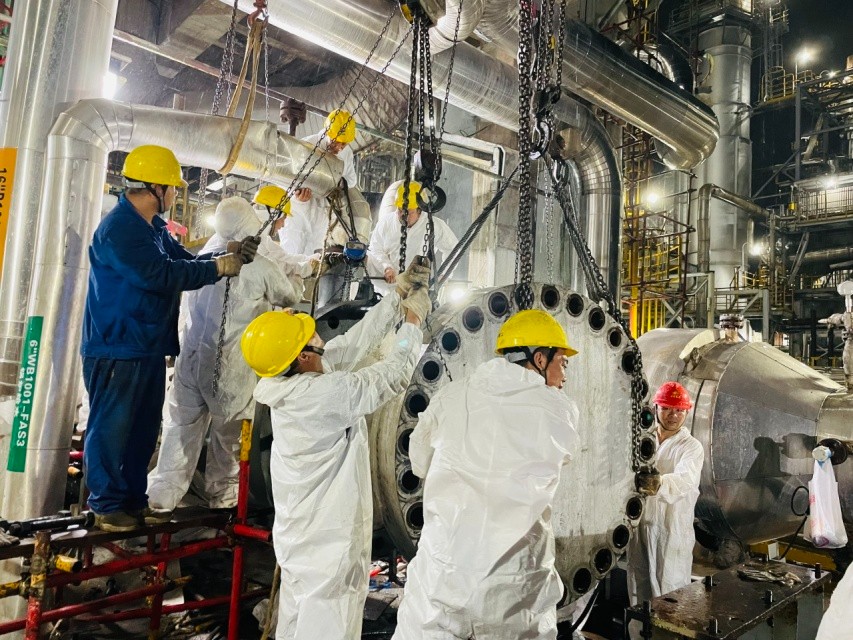

      9月12日凌晨1:10,28套封头螺栓与80套管箱螺栓悉数拆除完毕;历经8小时高强度奋战,上午9:20旧管束被顺利抽出;13:00新管束安装正式启动。当晚20:00,暴雨骤然而至,党员们率先穿上防化服,带领队员在雨中坚守作业,确保安装精度分毫不差。

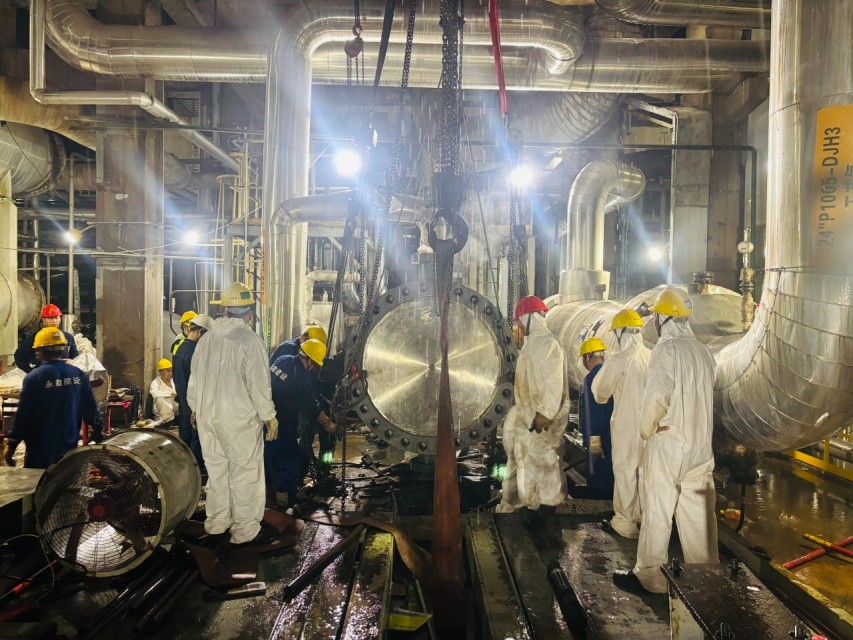

      9月13日凌晨2:00,新管束在风雨中精准就位;上午9:00,最后一根螺栓按标准力矩紧固完成,抢修任务圆满完成。
自9月11日中午抵达抢修现场,至13日上午圆满收官,抢修突击队连续奋战43小时,将原本需8天的抽芯作业压缩至不到两天,成功完成了这项“不可能的任务”。
      在这场抢修战中,党员同志充分发挥先锋模范作用,始终冲锋在前、指挥若定,带领全体队员迎难而上、持续奋战。团队以精湛的技术、高效的协作和顽强的意志,生动诠释了永鑫人“急业主所急,担攻坚之任”的精神,充分彰显了党员在紧急任务中的榜样力量。此次高效驰援不仅获得客户的高度认可,也为公司在行业内树立了良好的品牌形象。
